Forlengjer arbeidet med Øygardskabelen

Statnett melder at det vert ein mellombels stans i grøftearbeida for Øygardskabelen langs fylkesveg 561. Pausen i arbeidet vil vara i minst seks månader.

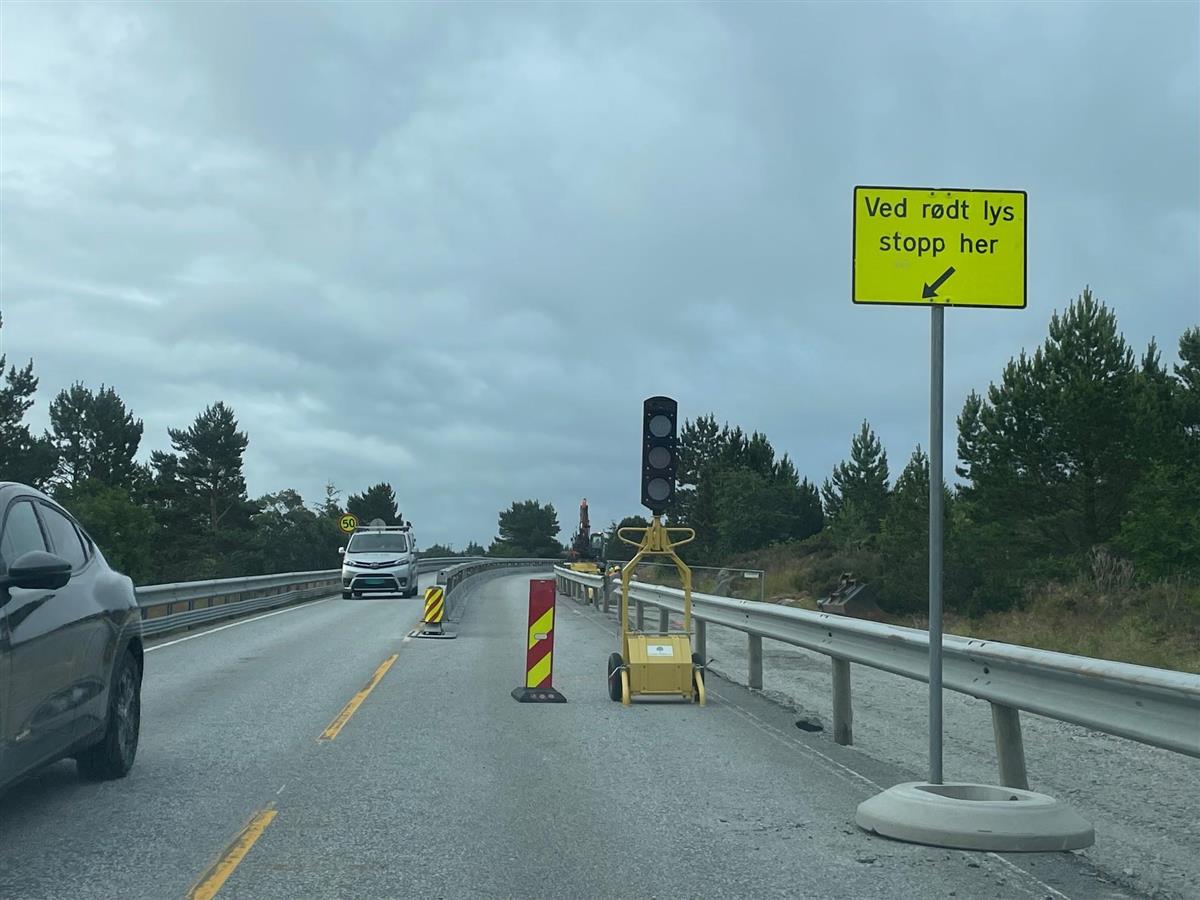

Langs fylkesvegen har det vore fleire mellombelse trafikkregulerte innsnevringar - Klikk for stort bileteLangs fylkesvegen har det vore fleire mellombelse trafikkregulerte innsnevringar.

Grunnen til stansen i arbeidet er at Statnett har motteke ein uttale frå Norges vassdrags- og energidirektorat om at nødvendig justering av vassleidningar ikkje er omfatta av konsesjonen som gjeve for prosjektet.

Dette fører igjen til at Statnett må innhenta byggeløyve frå Øygarden kommune etter plan- og bygningslova før arbeida langs fylkesvegen kan starta opp igjen.

Stansen i arbeidet vil påverka etterfølgjande kabelinstallasjon, og ferdigstilling av anlegget vert utsett til hausten 2026.

- Vi seier oss leie for at denne situasjonen har oppstått. Vi vil prøva å redusera ulempene så mykje som mogleg.  Entreprenøren Fyllingen Maskin AS går nå i gang med å rydda og sikra anleggsplassane langs fylkesvegen og mellombels tilbakeføra områda så langt det er praktisk mogleg, seier Leif Espen M Kiær, prosjektleiar i Statnett.

Les meir på nettsida til Statnett her.



Tekst: Vigleik Brekke
